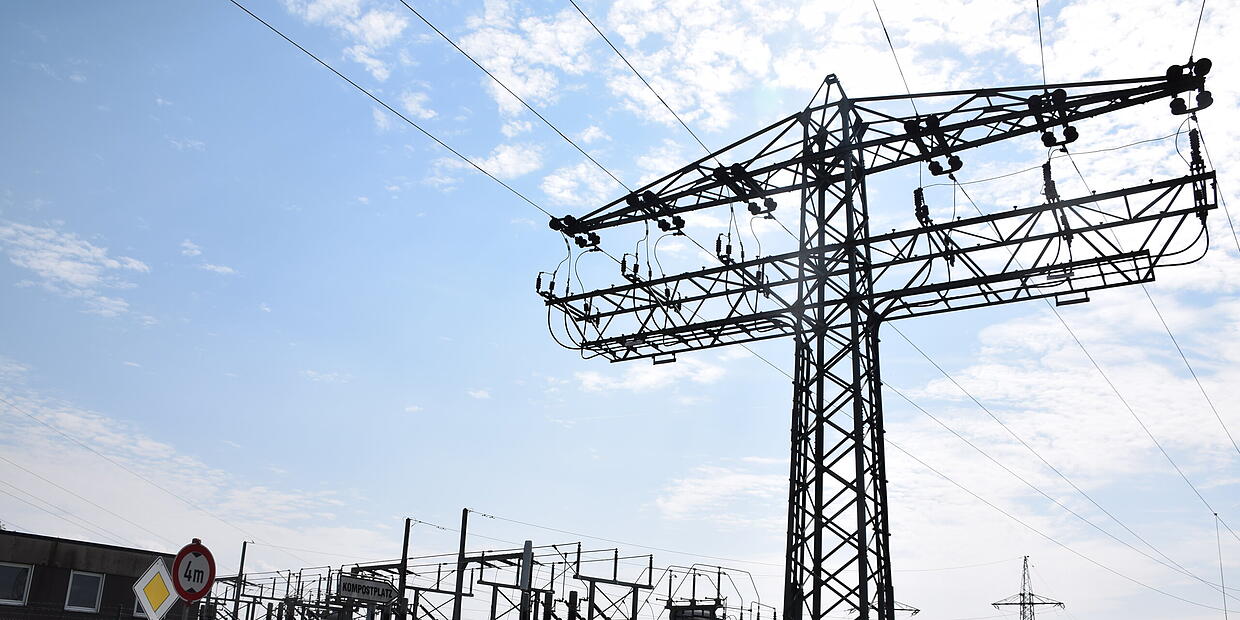

Bagger stehen bereit, Erdhügel türmen sich auf - und zwischendrin prangen riesige, gelbe Schilder mit der Aufschrift "Hochspannung! Vorsicht Lebensgefahr!": Wer im August zwischen Windheim und Steinbach am Wald unterwegs gewesen ist, kann die Baustelle auf der Anhöhe am Ortseingang von Windheim gar nicht übersehen haben.
Doch was könnte hier entstehen? Die Warnhinweise lassen ja zumindest erahnen, dass es etwas mit "Strom" zu tun haben könnte. Was genau, ist am Mittwoch (4. September) gelüftet worden: Das Bayernwerk baut am Ortseingang von Windheim ein neues Umspannwerk.
Im Artikel lesen Sie:
- Was macht ein Umspannwerk eigentlich?
- Warum das Umspannwerk bei Windheim gebaut wird - und was es kann
- Wie das Umspannwerk zur Energiewende beiträgt - und wie die Glasindustrie profitiert
- Zeitplan: Wann das Umspannwerk fertig ist
Was macht ein Umspannwerk eigentlich?
Aber warum braucht es das Projekt überhaupt? Dazu muss man sich zunächst anschauen, welche Funktion Umspannwerke haben: "In Umspannwerken treffen Stromleitungen unterschiedlicher Spannungsebenen zusammen - Hochspannung und Mittelspannung", so Johanna Härtl, Pressesprecherin des Bayernwerks. Hochspannungsleitungen seien die Verknüpfungen im regionalen Netz zwischen einzelnen Städten und Gemeinden, während Leitungen der Mittelspannungsebene den Strom lokal zwischen einzelnen Ortschaften. Ein Umspannwerk werden die Spannungsleitungen über Transformatoren miteinander verbunden und die unterschiedlichen Netzbereiche verknüpft. "Wie das Herz die Pumpe im menschlichen Kreislauf ist, so bilden Umspannwerke die Dreh- und Angelpunkte im Stromnetz."
Wie das Umspannwerk zur Energiewende beiträgt - und was es kann
Doch warum braucht die Region nun ein neues Umspannwerk? "Wenn zahlreiche dezentrale Erzeuger Strom aus Sonne, Wind oder Biomasse ins regionale Netz einspeisen, ist ein leistungsstarkes Umspannwerk erforderlich, das über die angeschlossenen Leitungen die Energieverteilung in die umliegenden Dörfer und Städte möglich macht", so Härtl.
Und das boomt derzeit im nördlichen Landkreis: Zwischen den Jahren 2020 und 2023 habe sich die installierte Leistung mehr als verdoppelt, dabei sei sie allein im Jahr 2023 sogar um 50 Prozent im Vergleich zum Vorjahr gestiegen. "Die Dynamik der Energiewende im Landkreis Kronach ist immens. Aktuell liegen uns Anschluss-Anfragen für neue Erzeugungsanlagen mit einer Leistung von 545 Megawatt vor", erklärt Robert Pflügl, Geschäftsführer des Bayernwerks. Das sei das Dreifache der derzeit installierten Leistung. Das Umspannwerk werde also zum zentralen Knotenpunkt der Energiewende: "Der grüne Strom, den PV-Anlagen und Windräder in der Region gewinnen, fließt hier zusammen und wird in die Region verteilt."
Bayernwerk baut Umspannwerk mit Leistung von 15.000 PV-Anlagen
Das neue Umspannwerk soll dem gerecht werden: Es erbringt eine Leistung von 150 Megavolt-Ampere - zum Vergleich: Das bisherige Umspannwerk, das sich auf der gegenüberliegenden Straßenseite befindet, hat eine Leistung von 63 Megavolt-Ampere. Und: Die Leistung des neuen Umspannwerks lässt sich mit 15.000 Photovoltaik-Anlagen auf Einfamilienhäusern (mit einer durchschnittlichen Leistung von je zehn Kilowatt) vergleichen.
Bei Bedarf ließe sich die Anlage später um weitere 80 Megavolt-Ampere erweitern - dann würde sie die 3,5-fache Leistung des bisherigen Umspannwerks erbringen. Die Mittelspannungsleitungen, die im neuen Umspannwerk zusammenführen, werden die Haushalte in Steinbach am Wald, Reichenbach, Teuschnitz, Tschirn, Ludwigsstadt, Tettau und Pressig versorgen.
Bayernwerk baut neues Umspannwerk in Windheim: Offizieller Startschuss
Welche Bedeutung das Umspannwerk für die Region hat - und wie die Glasindustrie profitiert
Wie wichtig das Umspannwerk für die Energiewende ist, betont Landtagsabgeordnete Sabine Gross vor Ort. "Wir haben nur eine Welt - also müssen wir uns fragen, wie wir sie unseren Kindern 'vererben' wollen", erklärt sie. Deshalb wolle Bayern bis 2040 klimaneutral werden - das sei ein "ambitioniertes Vorhaben". "Und ohne Umspannwerke schaffen wir das bestimmt nicht."
Für Steinbachs Bürgermeister Thomas Löffler (CSU) geht die Bedeutung des Umspannwerks sogar noch weiter: "Die Energiewende ist eine große Herausforderung - und wie wir sie bewältigen, ist für die Firmen der Region auch die Grundlage für Investitionsentscheidungen." Mit dem Umspannwerk, das die Grundlage für den Einsatz von erneuerbarer Energie schafft, gebe es also auch die Chance, dass in der Region weitere Arbeitsplätze entstehen.
Glasindustrie soll profitieren: Wiegand-Glas stellt Erzeugung von Gas auf Strom um
Und damit hat er nicht ganz Unrecht: Vor allem die Glasindustrie am Rennsteig soll vom neuen Umspannwerk profitieren. Denn: Der Behälterglas-Hersteller Wiegand-Glas in Steinbach am Wald möchte in den kommenden Jahren für die Glasherstellung mehr Strom nutzen und im Gegenzug die Verwendung von Erdgas reduzieren. Das neue Umspannwerk trage dazu bei, dass das Unternehmen dieses Vorhaben auch in die Tat umsetzen könne.
Doch nicht nur Wiegand-Glas, sondern auch die Glasindustrie im Allgemeinen profitiere. "Im Kreis Kronach sind es insgesamt 9000 Arbeitsplätze in der Glasindustrie, die auch von Projekten wie diesen abhängen", weiß Landrat Klaus Löffler (CSU). Er sei froh und dankbar, dass Unternehmen wie Wiegand-Glas ihrem Standort im Kreis Kronach auch in schwierigen Zeiten treu geblieben sind. "Zudem bringen sie sich mit neuen Ideen ein, die die Glasindustrie als Branche voranbringen. Ihre Innovationen sind es, die Investitionen wie diese in Gang bringen."

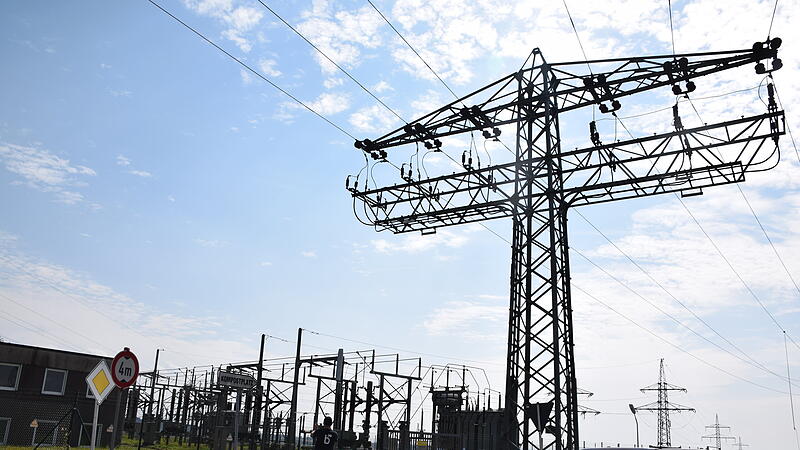

Bayernwerk baut neues Umspannwerk in Windheim: Blick auf die Baustelle
Zeitplan: Wann das Umspannwerk fertig ist
Und diese Investition hat es in sich: Insgesamt 26 Millionen Euro kostet der Bau des neuen Umspannwerks. "Nicht mit eingerechnet sind da allerdings die Kosten für die Instandsetzung der Leitungen", erklärt Robert Pflügl. Denn auch da muss das Bayernwerk noch kräftig in die Tasche greifen: Nicht nur in der Industrie, auch in Privathaushalten steigt der Strombedarf. "Etwa für Elektromobilität oder Wärmepumpen." In ganz Bayern investiere das Bayernwerk in den kommenden beiden Jahren rund fünf Milliarden Euro ins Stromnetz.
Im Jahr 2027 soll das neue Umspannwerk ans Netz gehen und die bisherige Anlage, die in den 70er Jahren erbaut worden ist, endgültig ablösen. Sie entsteht auf einer rund 1,5 Hektar großen Fläche auf der gegenüberliegenden Straßenseite. Im August haben die Arbeiten an einem neuen Betriebsgebäude begonnen.
Danach folgen bis 2025 die Schaltanlagen in der Mittel- und Hochspannung und drei neue Transformatoren. Auch ein Reserve-Fundament wird eingebaut, damit das Werk erweitert werden könnte.
Bis 2026 werden schließlich neue Wege und Grünanlagen im Umspannwerk entstehen. Dann werden auch alle Leitungen aus dem Mittel- und Hochspannungsnetz, die bisher am alten Umspannwerk angeschlossen waren, verlegt und mit dem neuen Umspannwerk verbunden. Nach Inbetriebnahme im Jahr 2027 werde dann das alte Umspannwerk zurückgebaut.
