Firma Wiegand bekommt bald mehr Strom fürs Glas

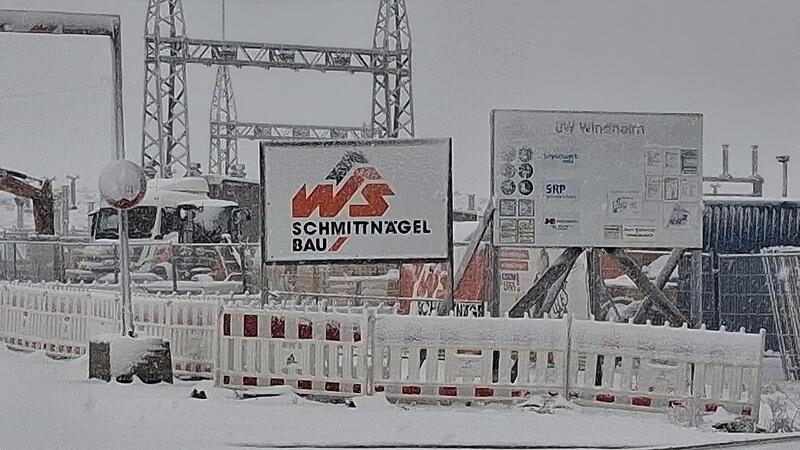

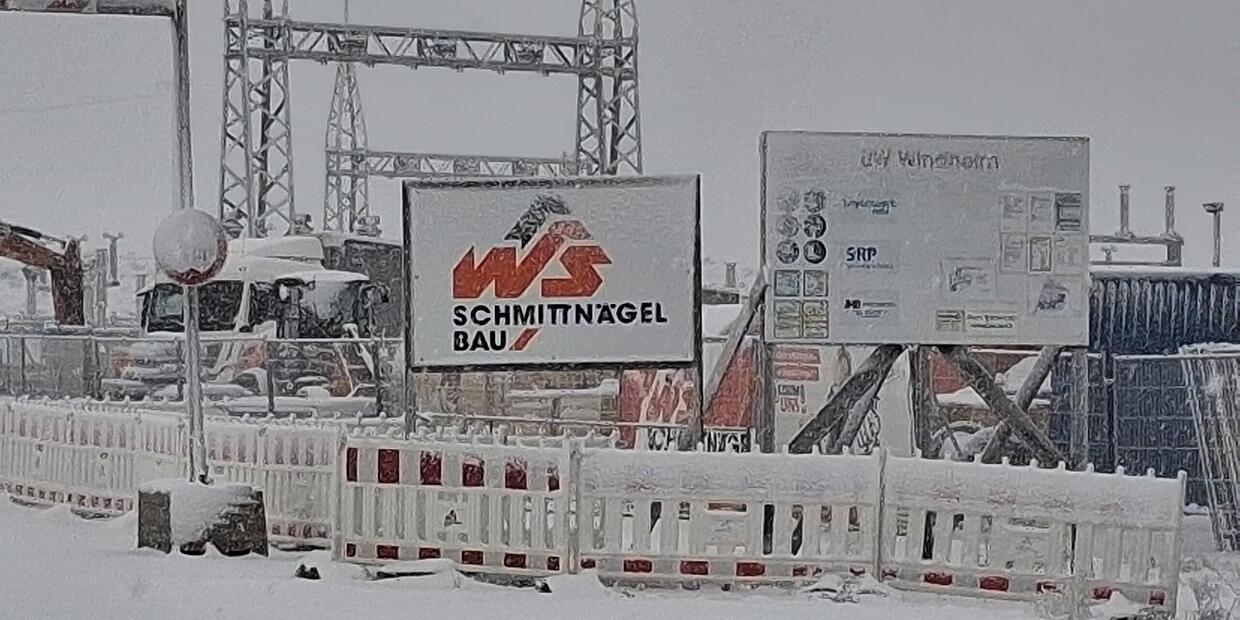

Das neue Umspannwerk bei Windheim wird derzeit realisiert. Von dort soll im Jahr 2027 eine drei Kilometer lange 110-kV-Hochspannungsleitung zu Wiegand-Glas gebaut werden. // Foto: Veronika Schadeck
Signet des Fränkischen Tags von Veronika Schadeck
Steinbach am Wald – Hochspannung für Wiegand-Glas: Ein neuer Stromanschluss ist in Planung. Wie das aufwendige Projekt dem Unternehmen und dem Standort helfen soll.

Zwischen dem neuen Umspannwerk bei Windheim und dem geplanten Umspannwerk Steinbach am Wald, das auf dem Werksgelände von Wiegand-Glas entstehen wird, soll eine neue Hochspannungsleitung zur Dekarbonisierung des Behälterglas-Herstellers beitragen. Am Dienstagabend, 18. November, wurde das Projekt im Schulungsraum der Feuerwehr vorgestellt.


Was sie in diesem Bericht erfahren:


Das sieht die Planung für den Netzausbau bei Steinbach am Wald vor

Wie Genehmigungsmanagerin Bettina Simon erklärte, ist die geplante Erdkabelleitung ein Teil des umfassenden Netzausbaus der Bayernwerk Netz in Oberfranken. Bei dem Projekt handelt es sich um eine drei Kilometer lange, 110 Kilovolt starke Kabeltrasse, die in einer zehn Meter umfassenden Schutzzone in der Erde verlegt werden soll.

Schutzzone bedeutet, dass die Grundstückseigentümer ihre Felder zwar weiterhin bewirtschaften, aber keine Bebauung vornehmen können.  Der große Vorteil dieser Erdkabeltrasse liegt darin, dass Wiegand-Glas künftig einen direkten Anschluss an das Hochspannungsnetz haben wird und somit seinem längerfristigen Ziel der Klimaneutralität näher kommt.

Das sind die Ziele der Firma Wiegand-Glas

Das Familienunternehmen plant in den kommenden Jahren den Glasherstellungsprozess zu elektrifizieren. Es soll mehr Strom eingesetzt und im Gegenzug die Verwendung von Gas reduziert werden. Wiegand-Glas benötigt dafür deutlich mehr Strom als bisher und braucht einen direkten Anschluss an das Hochspannungsnetz. Der sogenannte Verteilnetzbetreiber plant und baut die neue Hochspannungsleitung im Auftrag von Wiegand-Glas.

Die Herstellung von Glas ist sehr energieintensiv. Die Verfügbarkeit, die Versorgungssicherheit und der Preis von Energie sind daher wesentliche Faktoren für den wirtschaftlichen Erfolg. Die neue Kabeltrasse soll nicht nur zum dezentralen Ausbau im Bereich erneuerbarer Energie einen Beitrag leisten, sondern das Unternehmen Wiegand-Glas hinsichtlich des Standorts und der Wettbewerbsfähigkeit insgesamt stärken.

So soll es mit dem Ausbau in den nächsten Jahren vorangehen

Die Inbetriebnahme der Erdkabeltrasse soll im Jahr 2028 erfolgen. Die Planungen für die Erdkabelleitung laufen seit 2024. Die Kartierung ist bereits beendet, bis Ende des Jahres sollen auch die Baugrunduntersuchungen abgeschlossen sein. Um das Projekt reibungslos umsetzen zu können, benötige die Bayernwerk Netz präzise Informationen über die Bodenverhältnisse, so Bettina Simon.

Mit den Grundstückseigentümern der dafür benötigen 69 Flurstücke ist das Bayernwerk derzeit noch im Gespräch. Im nächsten Jahr soll die Baugenehmigung beantragt und 2027 der Bau der Erdverkabelung realisiert werden. Wie von Simon zu erfahren war, werden die Grundstückseigentümer eine Entschädigung erhalten. Der Bayernwerk Netz sei ein guter Austausch mit den betroffenen Eigentümern ein wichtiges Anliegen.

Bayernwerk Netz investiert 63 Millionen in den regionalen Ausbau

Die Bayernwerk Netz versorgt 85 Prozent des Freistaats im Bereich Hochspannung. Die Grünstrom-Quote liegt aktuell bei 96 Prozent. Fest steht für Bettina Simon: „Die Energiewende kann nur mit einem starken Verteilnetz gelingen. Dazu gehört auch, Unternehmen auf ihren Weg hin zur Nutzung Erneuerbarer Energien zu unterstützen und die dafür notwendige Infrastruktur zu schaffen“.

Zum umfassenden Netzausbau von Bayernwerk Netz in der Region gehört nicht nur die neue Hochspannungsleitung in der Erde vom Umspannwerk Windheim zu Wiegand-Glas, sondern auch der Neubau des Umspannwerks Windheim. Weiterhin gehört unter anderem die Sanierung eines weiteren Mastes an der bestehenden Leitung zwischen Stockheim und Windheim sowie der Ausbau des Schaltfelds am Umspannwerk Neustadt bei Coburg dazu.

Energietransport in der Region wird verbessert

Mit der Ertüchtigung der 110-kV-Hochspannungsleitung Windheim-Stockheim werden die Voraussetzungen dafür geschaffen, dass größere Mengen an Energie in der Hochspannung aufgenommen und verteilt werden können. Weiterhin wird in die Kommunikationstechnik investiert und in den bedarfsgerechten Ausbau der sechs Umspannwerke, die die Bayernwerk Netz im Landkreis betreibt.

Die Gesamtkosten für die Netzausbaumaßnahmen in der Region liegen bei rund 63 Millionen Euro. Insgesamt treibt die Bayernwerk Netz mit dem Netzausbau und den Investitionen in die Umspannwerke das Thema erneuerbare Energien voran.

Eines ist für Bettina Simon klar: Der Strombedarf wird durch den zunehmenden Verbrauch der Industrie, die E-Mobilität und den Einsatz von Wärmepumpen steigen. Dafür ist ihrer Ansicht nach auch eine steigende Einspeisung erneuerbarer Energien in das Netz notwendig.

Was leistet ein Umspannwerk

In den Umspannwerken kommen die Leitungen des Stromnetzes zusammen, über die der Strom erzeugt wird und zu den Verbrauchern gelangt. Es ist wie eine Kreuzung, an der unterschiedliche Straßen aufeinandertreffen. Die Umspannwerke verteilen den Strom im Netz und verändern dafür die Spannung für die Niederspannungsnetze, so dass der Strom für die Verbraucher nutzbar ist.

Wo im Landkreis Kronach am Stromnetz gearbeitet wird
