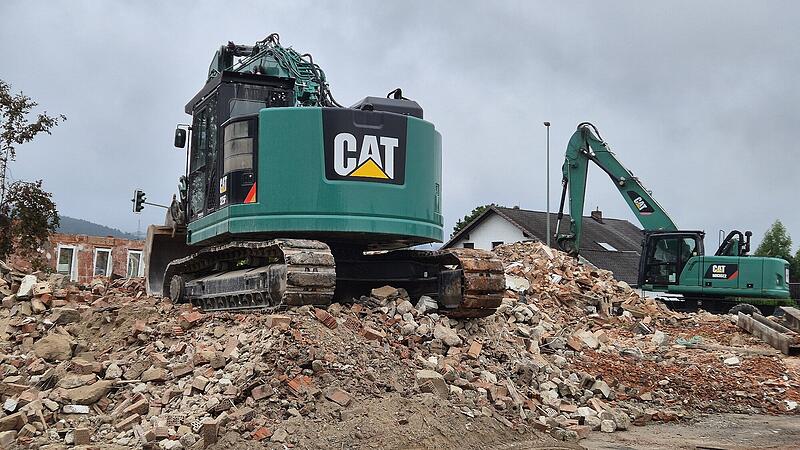

Noch wenige Tage, dann ist das Gebäude an der Hauptstraße in Pressig, neben der Gärtnerei Ellmer, Geschichte. Denn ebenso wie der „Deutsche Hof“ in Haßlach bei Kronach muss das Haus weichen, um die gewaltigen Rotoren und Turmteile der 15 Windkraftanlagen zum Rennsteig transportieren zu können. Und die werden nicht mehr lange auf sich warten lassen.
„Unsere Arbeiten sind derzeit im Plan“, sagt Projektleiter Gerd Ketelhake von der CPC-Germania. Die Firma aus Rheine ist für den Bau der Windräder verantwortlich. Die Herrichtung der externen Zufahrtsstraßen wird Anfang Oktober abgeschlossen sein. Alle Komponenten für die Realisierung des Windparks sind geordert. Die Flächen und Wege, die sich überwiegend im Besitz der Staatsforsten befinden, sind weitestgehend hergestellt.
Weiterhin sind alle 15 Fundamente für die Windkraftanlagen errichtet. Und mittlerweile hat auch die Montage der unteren Turmsegmente begonnen. Deren Anlieferung ist voll im Gange. Bis zum Jahresende sollen die Türme der einzelnen Windkraftanlagen mit einer Höhe von bis zu 80 Metern fertiggestellt sein. Für die Feuerwehr und den Katastrophenschutz werden alle Türme in gut sichtbarer Höhe farbig markiert.
Infrastruktur liegt auch unter der Erde
Für die Netzanbindung des Windparks am Rennsteig ist derzeit auch eine unterirdische Netzinfrastruktur sowie die Verkabelung und Anbindung an die Umspannwerke im Bau. Die 15 Enercon-Windkraftanlagen werden über interne Mittelspannungskabel (Erdkabel) zusammengeschlossen. Der Strom aus dem Windpark wird über unterirdische Kabel und Transformatoren direkt in das öffentliche Stromnetz eingespeist.
Die Anlagen haben eine Gesamthöhe von 250 Metern und eine Nabenhöhe von 162 Metern (im Vergleich, das seit 1997 bestehende Windrad in Lauenhain hat eine Nabenhöhe von lediglich 68 Metern). Ihre Rotoren vom Anlagentyp Enercon E-175 EP5 E2 haben einen Durchmesser von 175 Metern, die einzelnen Rotorblätter sind also 87,5 Meter lang, das entspricht etwa einer Länge von circa 18 hintereinander stehenden Autos. Durch diesen Faktoren gelten diese Windräder als leistungsstark. Sie bringen auf gleicher Fläche und bei gleichen Windverhältnissen mehr Ertrag als ältere Anlagen.
Doch die großen und modernen Windräder bringen auch neue Herausforderungen mit sich. Aufgrund ihrer Größe und ihres Gewichts werden die Rotorblätter ebenso wie andere Bauteile eines Windrads auf speziellen Schwerlasttransportern an ihren Zielort gefahren. Für jedes Rotorblatt wird ein eigener Truck benötigt. Mit der Ladung hat jeder Truck eine Länge von rund 95 Metern.
Transport der Rotorblätter von Bamberg in den Kreis Kronach
Vor allem der Transport der Rotorblätter ist kompliziert. Die Anlieferung der Großkomponenten, so erklärt Gerd Ketelhake, insbesondere die der Rotorblätter, werde ab November 2026 erfolgen. Diese Maßnahmen werden als komplexer Großraum- und Schwertransport in den Nachtstunden zwischen 22 und 6 Uhr erfolgen. Wegen der Länge der Rotorblätter werden hierfür Spezialfahrzeuge eingesetzt.
Wenn diese Riesen vom Bamberger Hafen aus über die Autobahn zum Rennsteig transportiert werden, muss alles durchdacht sein. Deshalb wird schon seit Monaten geplant, vorbereitet und sich mit den Verkehrsbehörden und der Polizei abgesprochen. Jeder Abschnitt wurde im Vorfeld inspiziert und der Transport akribisch geplant. Und, so Ketelhake, diese Schwerlasttransporte würden nur mit vorheriger Genehmigung erlaubt. Ketelhake kündigt im Gespräch an, dass es vor Beginn dieser Transporte noch weitere Informationen geben werde.
Derweil ist noch unklar, was mit der 2100 Quadratmeter großen Fläche des ehemaligen Deutschen Hofs, die sich im Eigentum von CPC-Germania befindet, passieren wird. Es seien mehrere Interessenten vorhanden, so Ketelhake. Eine endgültige Entscheidung sei noch nicht getroffen worden. Wer Interesse habe, das Grundstück zu erwerben beziehungsweise zu nutzen, könne sich immer noch bei CPC-Germania melden.
Aktuell müsse die Fläche noch hergerichtet werden. Anschließend sollen Gespräche mit der Gemeinde und der Straßenverkehrsbehörde sowie möglichen Nachnutzern geführt werden. Die Fläche in Pressig, neben der Gärtnerei Ellmer, wird weiterhin Privateigentum bleiben.
