0
Teeröl-Skandal
Woran die Rodach-Sanierung noch hakt

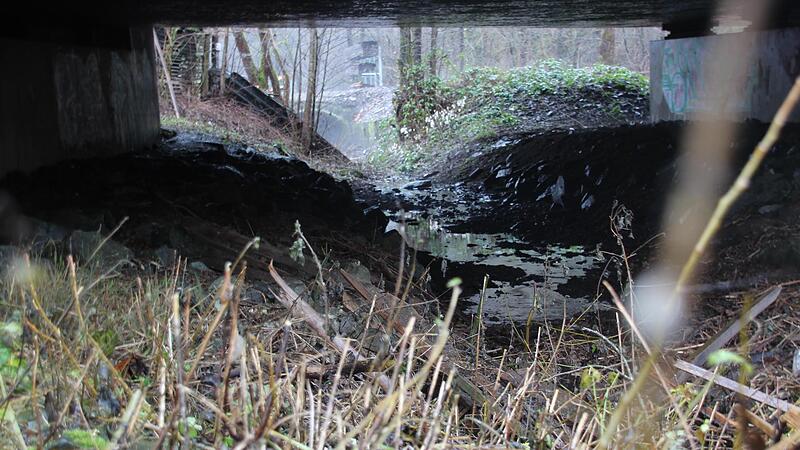

Noch ist der Mühlgraben nicht frei. In der ersten Januarwoche soll es aber so weit sein – doch es fehlen weitere Schritte.
Noch ist der Mühlgraben nicht frei. In der ersten Januarwoche soll es aber so weit sein – doch es fehlen weitere Schritte. // Marco Meißner
Steinwiesen – Der ambitionierte Plan zur Reinigung des Flusses stockt. Am Mühlgraben gibt es Verzögerungen – und eine fehlende Genehmigung sorgt für Unmut.

Der Plan von Gutachter Jörg Zausig klang ehrgeizig: Noch vor Weihnachten sollte der alte Mühlgraben neben der Rodach freigeräumt sein. Unmittelbar nach Jahreswechsel sollte das Wasser umgeleitet werden, damit der Fluss, der durch mehr als 1000 Liter Teeröl bei Erlabrück vergiftet wurde, saniert wird.

Doch so ganz ist das Konzept bislang nicht aufgegangen, wie ein Besuch am Rande des Sägewerks neben der B 173 zeigt. Am Graben hat sich zwar viel getan, frei ist das Relikt aus Vorgängerzeiten des Sägewerks, das früher eine Schneidmühle war, aber noch nicht.

Unschöne Überraschung im Graben

„In der Woche ab dem 13. Dezember bis zum Mittwoch vor Weihnachten haben wir durchgehend am Mühlgraben gearbeitet. Es stehen nur noch Restarbeiten an, die vielfach in Handarbeit erledigt werden müssen“, erklärt Gutachter Zausig vom Geo-Team Naila.

Der Umfang der Freilegung des zugewucherten Kanals habe das Team jedoch überrascht, wie er zugibt: „Wir haben eigentlich damit gerechnet, dass sich aus Gestrüpp und Holz eine etwa zehn Zentimeter dicke Humus-Schicht gebildet hat, die wir abtragen. Tatsächlich fanden wir darunter aber eine bis zu 50 Zentimeter dicke Schicht aus sedimentiertem Lehm.“

Entstanden ist das scheinbar durch Hochwasser in der Rodach: „Bei erhöhtem Wasserstand führt die Rodach viel Schlamm mit, der sich stromaufwärts löst. Davon ist einiges im Graben gelandet“, erklärt Zausig.

Viel Handarbeit nötig

Sedimente, Brennnesseln und Holzreste entfernten die Mitarbeiter zuletzt mit einem Minibagger und viel Handarbeit. „Bei Temperaturen weit unter null Grad war das keine Freude“, gibt Zausig zu. Der geplante Einsatz eines Nass-Saugroboters fiel dem Frost zum Opfer.

„Wir gehen davon aus, kommende Woche die letzten Handarbeiten am Graben durchzuführen, dann sollte er nutzbar sein. Prüfen müssen wir, ob die alte Turbine noch funktioniert oder wir sie austauschen müssen“, blickt Zausig voraus. Wenn das passiert ist, soll es mit der Ausleitung der Rodach losgehen.

Das Warten auf die Genehmigung

Ein Stolperstein könnte indes die weiterhin fehlende wasserrechtliche Genehmigung sein. Was eigentlich Formsache und schon vor Weihnachten erledigt sein sollte, stellt sich als zähe Angelegenheit heraus. Vom Wasserwirtschaftsamt Kronach hieß es dazu, dass die Genehmigung schon hätte vorliegen sollen. Zausig sieht die Sache etwas anders: „Es ist richtig, dass der Antrag nicht wie geplant am 17. Dezember, sondern drei Tage später einging. Bewilligt wird er aber vom Landratsamt, das sich eine fachliche Bewertung des Wasserwirtschaftsamtes einholt. Leider haben wir aus der Richtung noch nichts gehört.“

Mobile Reinigungsanlage geplant

Am Ablaufplan hält das Geo-Team indes trotz der Verzögerung fest – bis auf eine Ausnahme: „Ursprünglich wollten wir abgepumptes Wasser und Sedimente zur Reinigung und Entsorgung abtransportieren. Stattdessen wollen wir nun eine mobile Anlage auf dem Sägewerksgelände errichten“, erklärt Zausig.

Der Vorteil: Die Zwischenlagerung der kontaminierten Stoffe und auch der Transport fallen weg. „Wir sind mit Technikanbietern im Gespräch, ein Angebot liegt auch schon vor. Da geht es nur noch um die Feinjustierung“, sagt der Fachmann.

In einem Großspeicherbecken soll der giftige Schlick aus dem Flussbett gelagert werden. In eine Reinigungsanlage wird derweil das abgepumpte Wasser geleitet. „Stück für Stück setzen sich die Sedimente dort ab, dafür gibt es dann noch ein weiteres Becken. Am Ende können wir das Klarwasser abpumpen, es auf mögliche weiter enthaltene Schadstoffe prüfen und es dann wieder dem Fluss zuführen“, sagt der Gutachter.

Der Wasserstand gibt den Takt vor

Es fehlt also nicht mehr viel, bis die giftigen Sedimente endlich aus der Rodach entfernt werden können. „Die Vorleistungen sind fast durch, wenn wir das Wasserrecht haben, kommt es auf den Pegel des Flusses an“, sagt Zausig. Derzeit fließe das Wasser mit etwa vier Kubikmetern pro Sekunde stromabwärts. „Im Moment ist der Wasserstand viel zu hoch, um den Fluss auszuleiten. Bleibt das so, müssen wir vorerst warten. Wir hoffen auf zwei Kubikmeter“, sagt er.

Solange bleiben die Betonblöcke, die als künstliches Wehr bereits am Sägewerk parat liegen, noch auf dem Trockenen.
