Bei Meiningen im benachbarten Thüringen wird derzeit schon alles für den Bau der SuedLink-Trasse bis zur Landesgrenze auf der Schanz bei Eußenhausen vorbereitet. In Unterfranken wird es bald so weit sein. Das Energie-Großprojekt dient dazu, die Stromversorgungslücke, die zwischen dem Norden und dem Süden der Bundesrepublik besteht, zu schließen. Es verläuft direkt an Mellrichstadt vorbei und führt entlang der Autobahn 71 in den Nachbarlandkreis Bad Kissingen.
Mit 700 Kilometern Länge und vier Gigawatt Übertragungsleistung ist die Stromautobahn ein zentrales Infrastrukturvorhaben der Energiewende in Deutschland. Auf knapp 30 Kilometern Länge verläuft SuedLink auch durch den Landkreis Rhön-Grabfeld, wie Christopher Göpfert, Projektsprecher Bayern des Übertragungsnetzbetreibers TransnetBW GmbH, auf Anfrage dieser Redaktion mitteilt. Wann genau hier der Spatenstich für die Stromtrasse erfolgt, steht bislang nicht fest. „Der Antrag auf Planfeststellungsbeschluss liegt derzeit bei der Bundesnetzagentur in Bonn.“
Zentrale Baulager in Mellrichstadt und Rheinfeldshof
Die Behörde hat auf Anfrage dieser Redaktion mitgeteilt, dass der Abschnitt von der Grenze zu Thüringen bei Mellrichstadt über Oerlenbach bis Bergrheinfeld bei Schweinfurt „voraussichtlich Ende Juni 2025“ genehmigt wird. In Bergrheinfeld wird seit Wochen der Bau eines Konverters vorbereitet, der den SuedLink-Gleichstrom in alltagstauglichen Wechselstrom umwandelt.
Die Bauarbeiten in Rhön-Grabfeld werden laut TransnetBW-Sprecher Göpfert mit der Herstellung der Baulogistikflächen beginnen. Dazu zählen zentrale Baulager bei Mellrichstadt und Rheinfeldshof. Auf Mellrichstädter Gemarkung wird ein Lager im Bereich der Sandgrube und ein weiteres bei Bahra entstehen, um die Logistik in Richtung A71 und Landesgrenze zu Thüringen auszurichten. Im Nachgang, teilweise auch zeitgleich, finden Wegebauarbeiten statt, um das eigentliche Baufeld zu erschließen.
Die Baulager haben eine Größe von rund 1,5 Hektar und sind an die Infrastruktur angeschlossen, um die notwendige Versorgung zu gewährleisten. Vertreter der Bauleitung und Bauaufsicht sowie von TransnetBW sind vor Ort. Die Einrichtungen dienen auch zur Lagerung von Baumaterial – mit Ausnahme von Kabeltrommeln. Diese werden im thüringischen Queienfeld an der A71 zwischengelagert.
Wie sieht der Streckenverlauf in Rhön-Grabfeld aus?
Die Trasse selbst wird sich auf einer Breite von knapp 45 Metern durch die Landschaft ziehen. Und wie sieht nun der Streckenverlauf genau aus? SuedLink trifft von Thüringen kommend an der bayerischen Landesgrenze, der sogenannten Schanz, auf Mellrichstädter Gebiet. Nach Angaben der Stadt Mellrichstadt werden die Stromkabel dann westlich durch den Wald nach Eußenhausen und von dort hinter dem Baugebiet „An der Orgel“ vorbei nach Mühlfeld verlegt. Hierbei werden große Waldstücke unterbohrt. Nach dem Waldgebiet Pennig geht die Trasse im Bereich der Mühlfelder Kläranlage westlich am Sonnenland in Mellrichstadt vorbei und weiter nach Süden zur Sandgrube. Von dort geht es Richtung Oberstreu, zwischen Oberstreu und Bahra stößt sie im Westen auf die Autobahntrasse.
Im weiteren Verlauf folgt SuedLink der A71 bis Rödelmaier. Dort wechselt die Trasse laut Christopher Göpfert durch eine Unterbohrung auf die östliche Seite der Autobahn und passiert Rheinfeldshof. Auf über 1300 Metern wird dann der Bildhäuser Forst bei Strahlungen unterbohrt. Mit einer weiteren Unterbohrung eines Waldbereichs erreichen die Leitungen mit dem Ortsgebiet von Münnerstadt den Landkreis Bad Kissingen und gehen weiter nach Schweinfurt.
Gemeinde Schwallungen leistet Widerstand

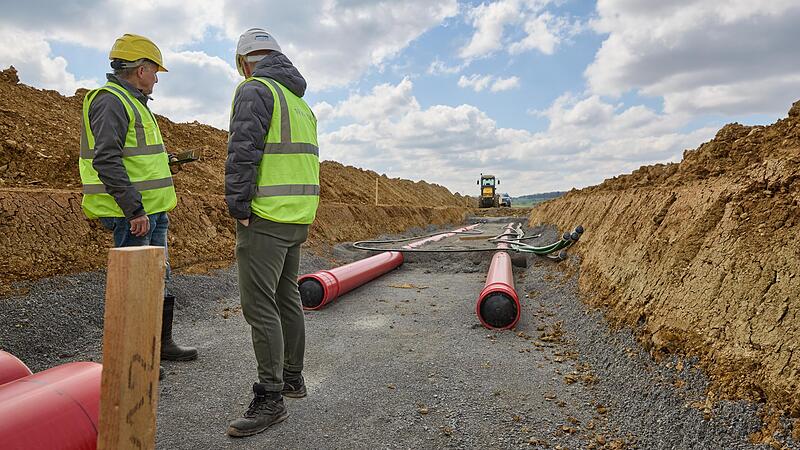

Auch wenn Wälder, Straßen, Fließgewässer oder naturschutzrechtlich geschützte Bereiche unterbohrt werden – der Großteil der Baumaßnahme findet in offener Verlegeweise statt. Dabei werden zwei Kabelgräben hergestellt, in die Schutzrohre eingebracht werden. Darin erfolgt dann, nachdem die Gräben wieder verfüllt wurden, der Einzug der eigentlichen SuedLink-Leitungen.
Sind die Bauarbeiten abgeschlossen, soll von der SuedLink-Schneise nach Angaben der Stromnetzbetreiber Tennet und TransnetBW nichts mehr zu sehen sein. Ist ein Kabelgraben zugeschüttet, müssen Landwirte allerdings noch etwa drei Jahre warten, bis sie die Felder wieder wie vorher nutzen können.
In den vergangenen Jahren hat sich entlang der Stromtrasse in zahlreichen Gemeinden Widerstand geregt. Nicht weit von Mellrichstadt entfernt, im Nachbarlandkreis Schmalkalden-Meiningen in Thüringen, gab es allerdings jüngst einen einmaligen Vorgang: Schwallungen ist bislang die einzige Gemeinde, die die Zusammenarbeit mit dem Trassenbauer verweigert und keine Baugenehmigung auf Gemeindegebiet für SuedLink erteilt. TransnetBW will nun mittels eines Antrags den Bau erzwingen. Die Entscheidung obliegt dem Landesverwaltungsamt.
