0
Windpark Bildhäuser Forst
220-Millionen-Euro-Projekt vor der Genehmigung

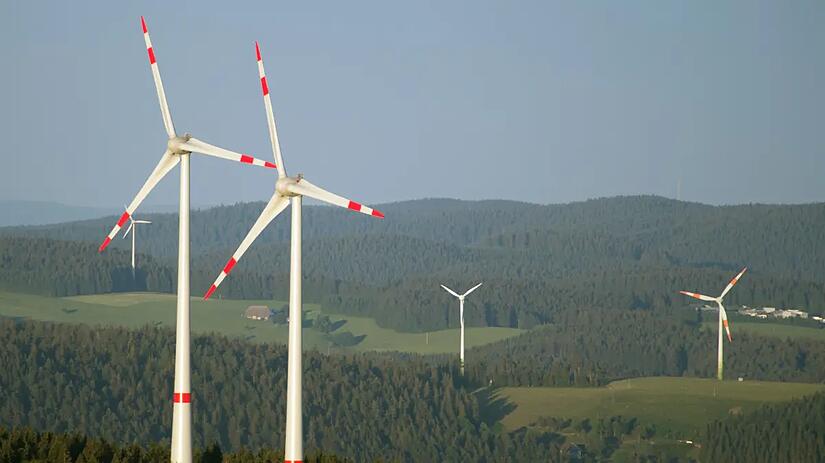

Das Genehmigungsverfahren für den Bürgerwindpark Bildhäuser Forst ist angelaufen. 18 Windanlagen sind in dem interkommunalen Projekt geplant. (Symbolfoto)
Das Genehmigungsverfahren für den Bürgerwindpark Bildhäuser Forst ist angelaufen. 18 Windanlagen sind in dem interkommunalen Projekt geplant. (Symbolfoto) // picture alliance / dpa
Signet des Fränkischen Tags von Thomas Pfeuffer
Bad Neustadt/Münnerstadt – Der leistungsstärkste Windpark in Bayern steht in den Startlöchern. Was gebaut werden soll, wovon der Bau noch abhängt und wann sich die Rotoren drehen könnten.

Es ist ein Projekt der Superlative, der Interkommunale Bürgerwindpark Bildhäuser Forst. Nach dem Neubau des Rhön-Klinikum Campus (250 Millionen) dürfte er eine der größten Investitionen sein, die jemals in der Region getätigt wurden. Auch ragt in der ganzen Umgebung kein Bauwerk weiter in den Himmel als die geplanten Rotoren. Und schließlich soll er einer der leistungsfähigsten Windparks in Bayern werden.

Dabei gibt es eine weitere Besonderheit: Mit den Windrädern, die östlich von Bad Neustadt und nordöstlich von Münnerstadt entstehen könnten, soll nicht nur die Energiewende in den Landkreises Bad Kissingen und Rhön-Grabfeld vorangebracht werden, die Gewinne sollen an die Gemeinden und somit an die Bürgerinnen und Bürger fließen.

Wie ist der aktuelle Stand?

Seit vier Jahren laufen die Vorbereitungen für das Vorhaben, an dem neben Bad Neustadt und Münnerstadt auch Wülfershausen, Saal, Rödelmaier, Strahlungen und das Überlandwerk Rhön beteiligt sind. Inzwischen ist das Genehmigungsverfahren angelaufen. Die Umsetzung scheint in greifbare Nähe gerückt.

Wer projektiert den Windpark?

Entwickelt wird der Windpark von der auf Erneuerbare-Energien-Anlagen in Bürgerhand spezialisierten Gesellschaft R3 RegionalEnergie GmbH mit Sitz in Münnerstadt. Die beiden Geschäftsführer, Gunter Häckner und Norbert Schmäling, gehen davon aus, dass damit einer der leistungsstärksten Windparks in Bayern entstehen würde.

Was soll im Bildhäuser Forst gebaut werden?

Wie Häckner erläutert, umfasst der Genehmigungsantrag neben einem Umspannwerk 18 Windanlagen. Diese haben eine Nabenhöhe von 199 Metern und einen Rotordurchmesser von 175 Metern. Damit beträgt die Spitzenhöhe 286,5 Meter, knapp 60 Meter mehr als der Sender Kreuzberg. Der Windpark hat eine Gesamtleistung von 122,4 Megawatt und eine Jahresproduktion von rund 250 Millionen Kilowattstunden. Das entspricht etwa der Hälfte des gesamten Stromverbrauchs von Rhön-Grabfeld oder des Landkreises Bad Kissingen.

Wo sollen die Anlagen entstehen und was sollen sie kosten?

Die Anlagen sollen in den Gemarkungen der beteiligten Gemeinden errichtet werden: acht in Münnerstadt, zwei in Wülfershausen, eine in Saal, und eine bei Löhrieth und damit im Stadtgebiet von Bad Neustadt. Die „zweieinhalb“ und „dreieinhalb“ Anlagen in Rödelmaier beziehungsweise Strahlungen ergeben sich aus der Lage des Fundaments genau auf der Gemarkungsgrenze. Als Kosten für das Projekt sind 220 Millionen Euro veranschlagt.

Seit wann laufen die Planungen für den Windpark?

Die Planungen laufen seit Ende 2021, blickt Häckner zurück. Die lange Planungsdauer ist unter anderem auf einen Wechsel des Anlagentyps zurückzuführen. Zudem waren ursprünglich nur drei Windturbinen geplant. Auf Wunsch der Kommunen wurde der Umfang des Vorhabens erweitert – bis zu den jetzt vorgesehenen 18 Anlagen.

Was sind Voraussetzungen für das Genehmigungsverfahren

Ein weiterer Zeitfaktor sind die erforderlichen Unterlagen für das Genehmigungsverfahren. Norbert Schmäling schätzt die Zahl der Gutachten auf mehrere Dutzend. Alleine ein Jahr erforderte die naturschutzfachliche Untersuchung. Über 15 Monate lief die Windmessung, die bis in 300 Metern Höhe vorgenommen wurde. Natürlich waren auch Wirtschaftlichkeitsgutachten und eine Netzanschlusszusage erforderlich. Schall-, Boden- oder Standsicherheitsgutachten mussten erstellt werden. 700 Seiten umfasste alleine das Schattengutachten. Der Denkmalschutz musste ebenso berücksichtigt werden wie auch Vorgaben von Bundeswehr oder Luftaufsicht.

Norbert Schmaling (links) und Gunter Hackner stehen fur den Bau eines Windparks im Robacher Forst zur Verfugung._
Die beiden Geschäftsführer von R3 RegionalEnergie in Münnerstadt, Norbert Schmäling (links) und Gunter Häckner. // Steffen Standke

Wann soll das Genehmigungsverfahren abgeschlossen sein?

Derzeit läuft im Rahmen des Genehmigungsverfahrens die Beteiligung der Träger öffentlicher Belange. 66 Kommunen und Behörden und Verbände können Stellungnahmen zu dem Projekt abgeben. Auf die Genehmigung hofft Schmäling bis zum Jahresende oder Anfang 2026.

Was folgt nach der Genehmigung?

Der Zeitpunkt der Genehmigung ist nicht unwichtig, denn darauf folgt ein entscheidender Schritt: Der Preis, den die Betreiber in den nächsten 20 Jahren für ihren Strom erhalten, muss ermittelt werden. In einem komplizierten Verfahren müssen sie sich dazu mit ihrer Preisvorstellung bei der Bundesnetzagentur bewerben. Diese schreibt vierteljährlich eine begrenzte WIndleistung aus, für die sie den Erzeugern feste Einspeisevergütungen garantiert. Den Zuschlag erhalten die Bieter mit den niedrigsten Geboten. Wer mit seinen Preisvorstellungen nicht zum Zuge kommt, muss die nächste Ausschreibung abwarten.

Was fehlt noch, damit gebaut werden kann?

Je nach dem Abschluss des Genehmigungsverfahrens rechnet Norbert Schmäling mit dem Zuschlag der Bundesnetzagentur Mitte März oder Mitte Juni 2026. Stehen der Strompreis und damit die Wirtschaftlichkeit fest, muss die Betreibergesellschaft, also die sechs Gemeinden mit dem Überlandwerk (90 Prozent der Anteile) und R3 (zehn Prozent), die endgültige Entscheidung über den Bau des Windparks treffen.

Wann könnte der Bau starten?

Sobald der Bau beschlossen ist, können die Anlagen bestellt werden. Bis zur Lieferung dauert es 12 bis 15 Monate, weiß Häckner. Die Zwischenzeit soll für den Bau der Infrastruktur genutzt werden: Rodungen, Wegebau, das Verlegen der Kabel oder das Gießen der 3,5 Meter tiefen und hohlen Fundamente. Mitte 2027, schätzt Häckner, könnten die ersten Windräder errichtet werden. Pro Anlage sind dafür zwei Wochen veranschlagt. Somit könnte der Windpark neun Monate später, also im Frühjahr 2028 fertig sein.

Wem sollen die Windräder gehören?

Das ist eine spannende Frage. Die Philosophie von R3 ist es, darauf legen Häckner und Schmäling Wert, dass kein externer Investor die Anlagen betreibt, womit die Gewinne abfließen und die Bevölkerung vor Ort mit den Nebenerscheinungen leben muss. Stattdessen sollen alle Bürger davon profitieren, indem entweder die Kommunen oder Bürgergenossenschaften Eigentümer der Anlagen werden und damit nicht nur Pacht oder Gewerbesteuern vor Ort bleiben, sondern auch der „Löwenanteil“, die Rendite aus dem Betrieb. Wie die Kommunen das angesichts oft klammer Kassen erreichen wollen, sehen die beiden Geschäftsführer als zentrale Aufgabe, vor der die Verantwortlichen nun stehen.
